2022年是公司中深部基建主体工程圆满收官的关键一年,其中电力供应系统工程建设是重中之重的先行工作。公司设备能源部近两年一直将中深部供电工作作为部门重点工作抓实抓牢。

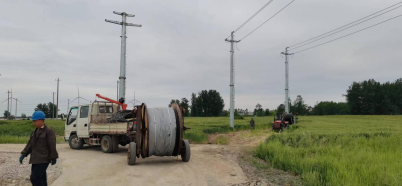

经过前期的设计、论证、订货、安装等工作,目前降压站二期10KV高压柜、风井地表二期10KV高压柜已经由设备能源部自行安装就位,且全部进行了传动实验,具备了接入原一期配电系统的条件。-840中段两条高压架空线路和风井地表两条高压架空线路目前也已经全部架设完毕,其中风井1回路已经带电投入运行。降压站至风井、-840供电线路厂区段,预埋管线已经顶管完毕,待电缆采购到货后,可立即进行敷设。
公司中深部供电系统工程建设初步完成,为公司加快中深部基建工程建设,确保主体工程如期圆满收官提供了电力保障,为公司加快高质量发展脚步奠定了坚实的基础。
