安徽太平公司中深部竖井工程勘察项目自2018年2月开工已进行7个月的施工,工勘任务为A、B、C三个孔,孔深分别为943.2m,943.2m,873.2m或888.2m(C孔为选择孔,二选一),主要目的是获取水文地质、工程地质勘察资料,为即将进行的设计优化提供参考依据。目前已完成A、B孔的施工。

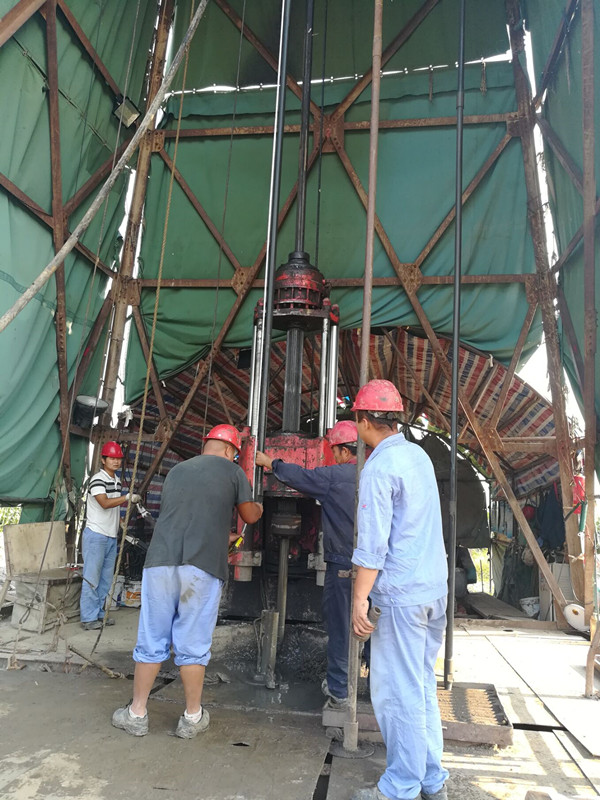

勘察孔A孔为设计盲组合井的工勘孔,于2018年2月21日开钻,由于塌孔卡钻移孔后于5月2日重新开孔,8月25日终孔,终孔孔深946.88米。目前已经完成该孔水文地质、工程地质勘察资料的采集。
勘察孔B孔为设计将现有明风井延深或设计明组合井工勘孔,于2018年2月1日正式开钻,于5月4日终孔,终孔孔深947.75米。终孔后开展了水文试验,完成该孔水文地质、工程地质勘察资料的采集。
勘察孔C孔为设计盲回风井的工勘孔,有两个选位。8月下旬,公司组织设计、施工、监理等单位专家召开讨论会议,根据A、B两孔现有成果及以往勘探资料分析,为了更好的给矿山建设提供参考,设计单位建议对C孔位置进行调整,并重新确定了C孔的位置。近期待准备工作到位后开工。
安徽太平公司中深部竖井工程工勘任务已完成三分之二,相关资料的采集取得阶段性成果。 目前,设计单位根据现有A、B孔资料,提前开展部分设计工作,进行方案对比优化,以加快中深部建设进度。(马秋石)
